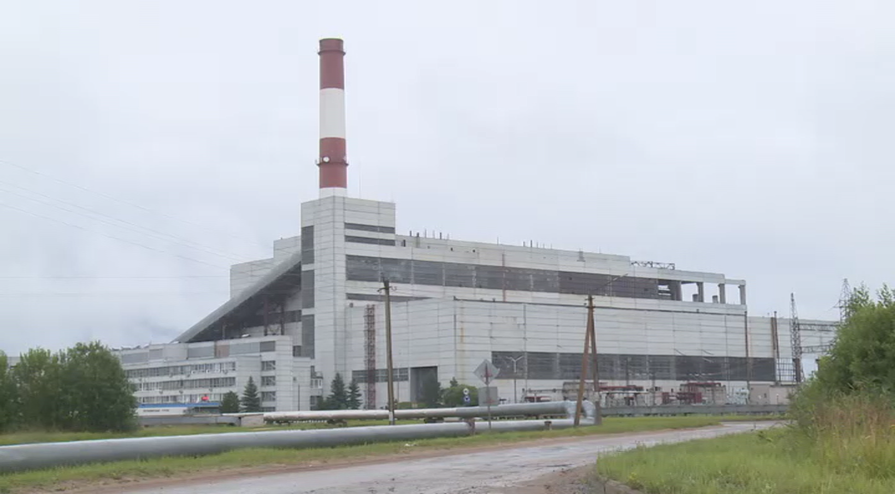

Псковская ГРЭС готовится к отопительному сезону
Псковская ГРЭС начала ремонт и замену теплосетей. В связи с этим в микрорайоне Энергетиков посёлка Дедовичи временно приостановлена подача горячей воды. Какие работы проводят на участке, и когда они завершатся?
Готовится к новому отопительному сезону в посёлке Дедовичи начали, едва закончился предыдущий. Специалисты ГРЭС провели предремонтные гидравлические испытания и выявили самые болевые точки.
«Провели мы плановые шурфовки подземных участков. Шурфовка — это раскопка и контроль состояния трубопровода. Сейчас у нас с 3 августа полная остановка тепловой сети для работ, которые невозможно выполнить без остановок», — рассказал заместитель начальника цеха общестанционных работ Псковской ГРЭС Александр Васильев.
Во время подготовки к отопительному сезону на улице Энергетиков заменят 108 метров подземного участка магистрального трубопровода. Используют современные отечественные материалы, которые не только повысят энергоэффективность тепловой сети, но и увеличат её ресурсы.
«На данном этапе мы произвели раскопку трубопровода, съёмку крышек с лотков, очистку. Сейчас изготавливаем трубопроводы: укрупняем, привариваем отводы, готовим к монтажу. То есть когда мы приварим отводы, мы сдаём стыки. Лаборатория металлов контролирует качество заварки стыков», — рассказывает подрядчик Константин Кучегура.
Работу подрядчиков ГРЭС строго контролирует на каждом этапе. Тем временем, параллельно с заменой теплосетей, идёт ремонт и на самой электростанции.
«Текущий ремонт энергоблока №1 уже завершён у нас в июле месяце, и с 11 августа запланировано проведение текущего ремонта энергоблока №2», — рассказал начальник службы организации технических сервисов Псковской ГРЭС Олег Иванов.
К временным неудобствам местные жители отнеслись с пониманием.
«В 7 утра я вижу, что они все здесь. Причём я ни разу не слышал, чтобы они ругались друг на друга, чтобы кто-то на них кричал. Они каждый занят своим делом», — рассказал житель п. Пионерный Георгий Литвиненко.
Ремонтные работы на теплотрассе завершат до 16 августа, тогда же возобновится и подача горячей воды. Вся дорожная инфраструктура будет восстановлена.
Ирина Коваленко, Василий Нордэн
